「兵馬未動,糧草先行」,產前備料對於企業生產管理來說是重要的課題。而射出成型廠生產前的備料除了塑料以外,就是生產後包裝所需用到的包材。要想減少包材物料問題所帶來的損失,就必須在包材備料流程上下足功夫。成型的包材備料,一直是個令人困擾的問題;曾經一周備料一次,改成兩天備料一次,到後來一天備料一次,我們都以為這已經是備料的極限,不能再縮減了,TPS目標訂在四小時備料一次,對小組成員來說,是個很具有挑戰的任務。

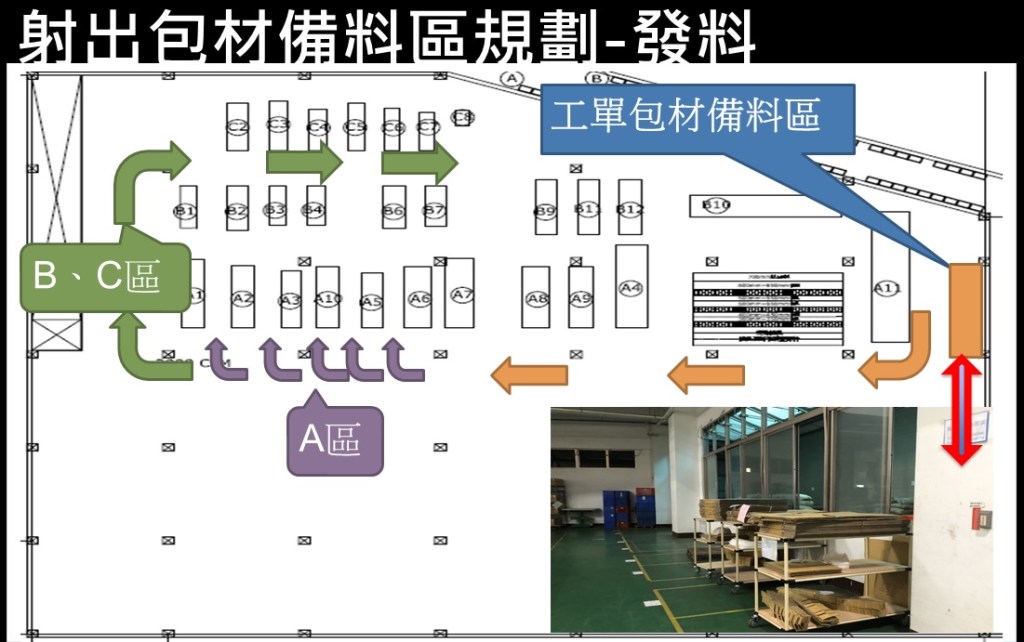

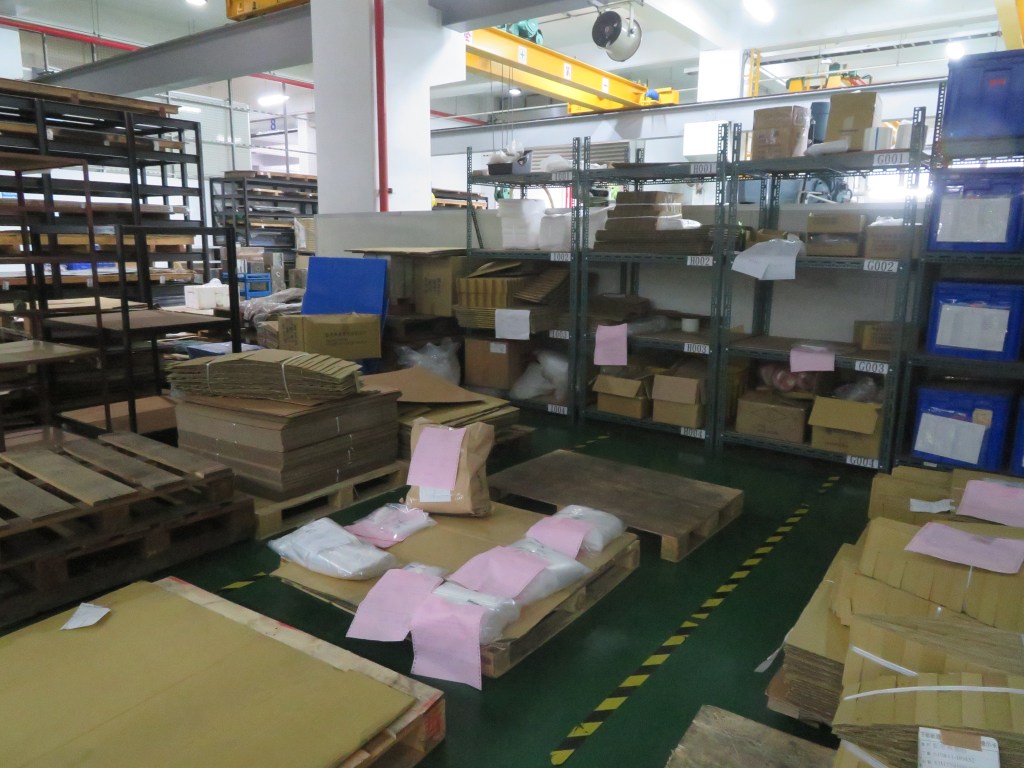

在尚未規劃改善前,射出包材料件一日量全部放置於包材備料區,作業人員依工單尋找出包材後自行來拉料,將整個工單的包材一次全拉到搭配工單射出機檯旁,以便生產使用,既造成生產空間凌亂又會有作業人員拉錯料的風險。

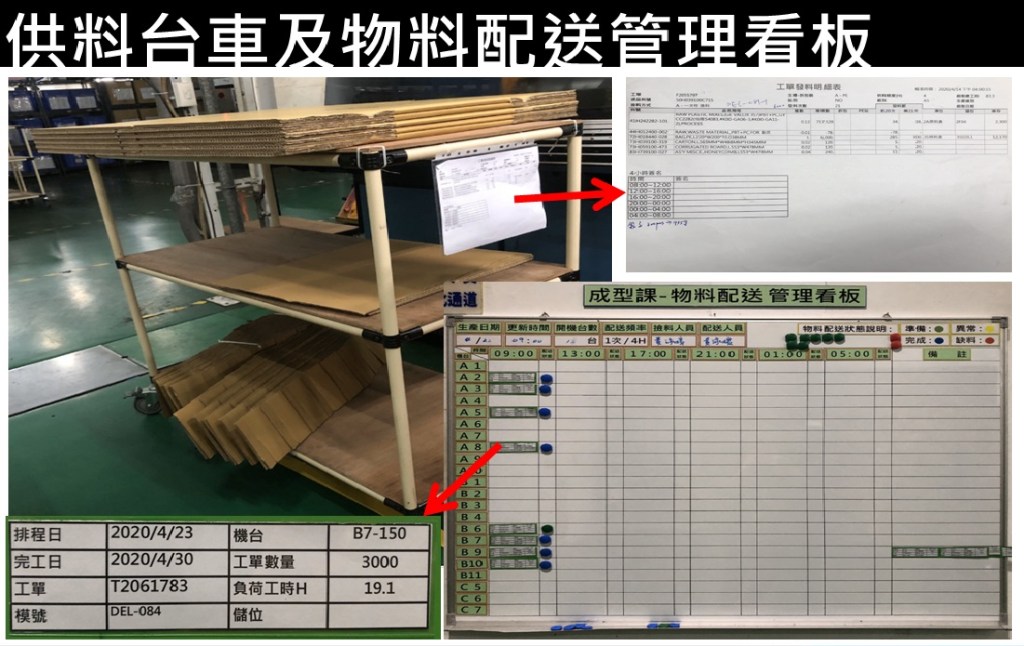

小組成員集合採購、生管、倉管、成型專業人員,從最初流程規劃到備料台車設計及製作,還有備料看板的製作,最後試RUN的問題討論及修改…等,大家都發揮了最專業和負責的精神。

了解射出成型現場工作整個狀況,再依每個人所司單位執掌提出自己的看法,將整個流程重新規劃;凝聚小組的智慧與力量,原本覺得很困難的項目,能夠圓滿的如期完成,大家都有共識把事情做對、做好!才能讓我有機會向大家呈現我們的成果! (本文作者 : 丁美玲)
